Работа на ТЭЦ-1 в летний период активна как никогда!

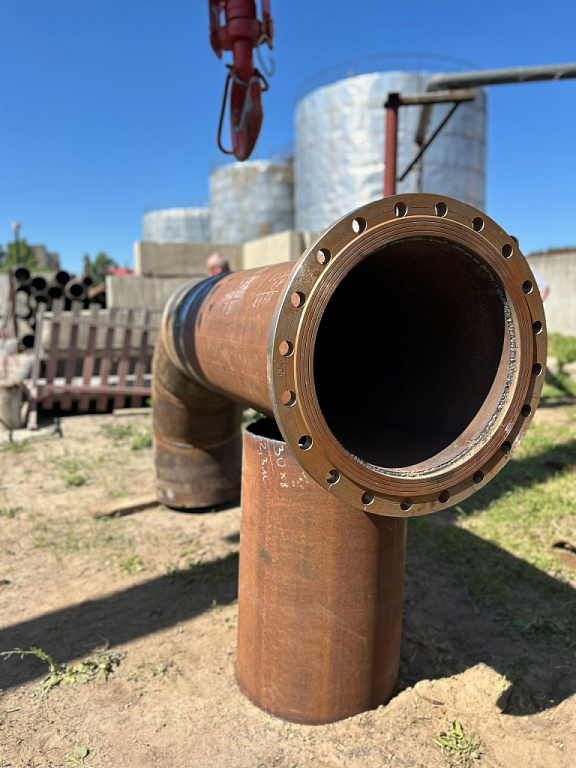

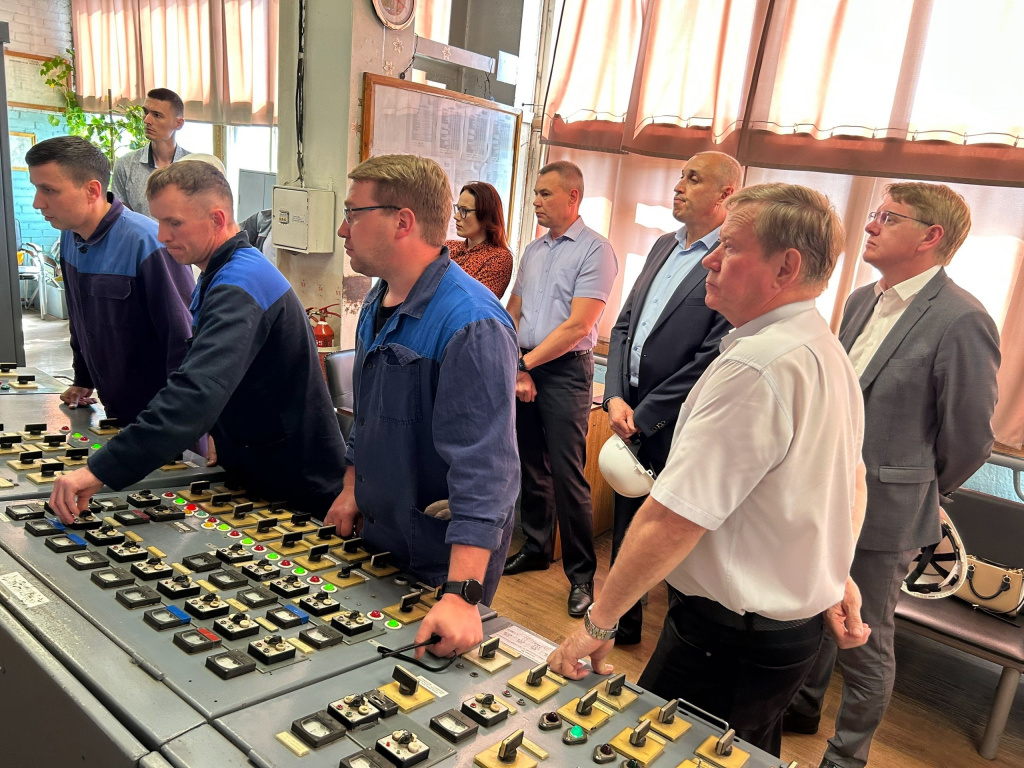

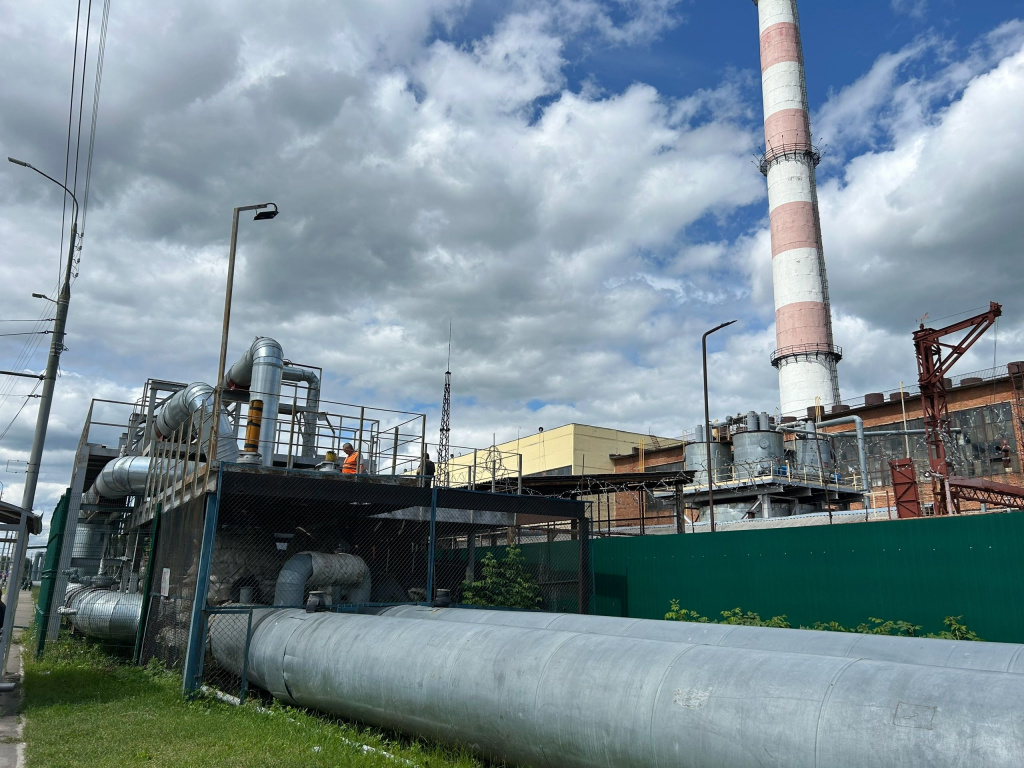

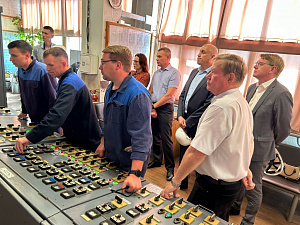

В рамках подготовки к осенне-зимнему периоду специалисты проводят капитальные и текущие ремонты основного оборудования, включая котлы, турбоагрегаты и другие установки, чтобы обеспечить надежную и эффективную работу станции в холодное время года.

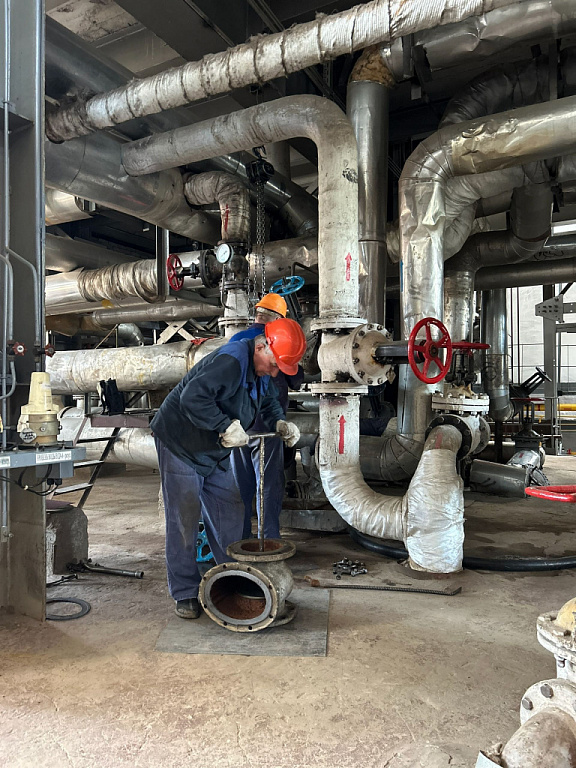

Проведение ремонтов сейчас связано с тем, что в теплое время года электростанция переходит на режим горячего водоснабжения, а отопление приостанавливается. Это создаёт комфортные условия для выполнения профилактических работ без риска перебоев в теплоснабжении потребителей зимой.
На данный момент ТЭЦ-1:

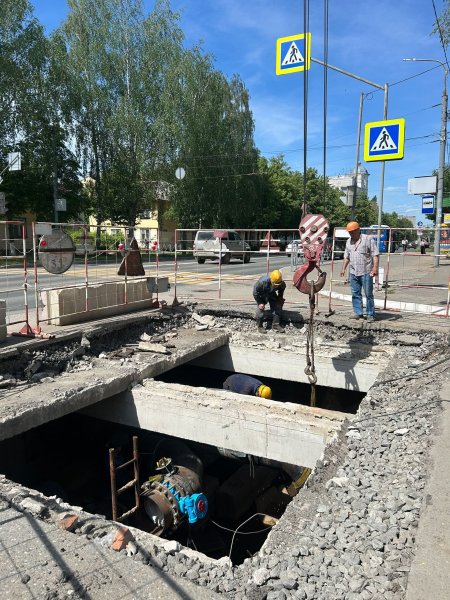

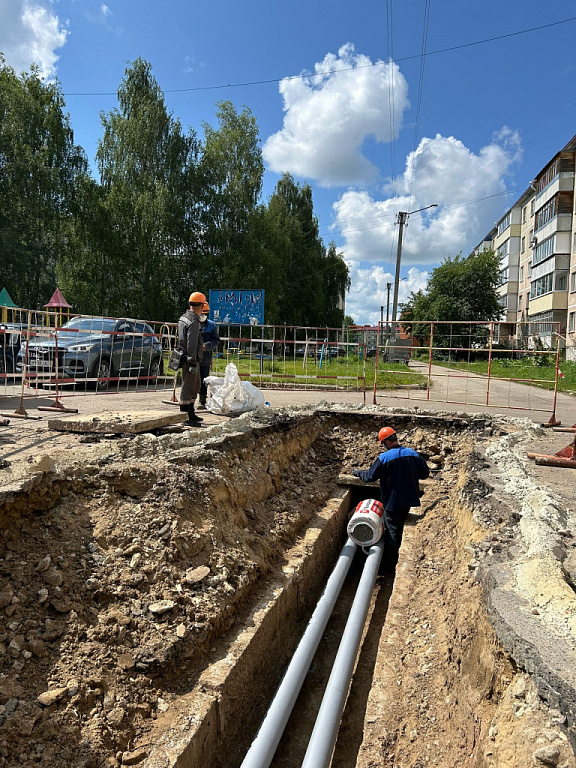

- В 2 этапа проведены гидравлические испытания тепловых сетей;
- утверждён план по подготовке к осенне-зимнему периоду 2025-2026 годов, в котором определены необходимые объёмы ремонта оборудования и сетей предприятия.
Фактические показатели подготовки предприятия к ОЗП соответствуют плановым:
- подготовлено котельных – 12 шт. (40 %);
- подготовлено тепловых сетей – 195 км (87 %);
- отремонтировано центральных тепловых пунктов – 11 ед. (50 %);
- подготовлено электрических сетей – 953 км (67 %);
- подготовлено трансформаторных подстанций – 195 ед. (45 %);
- создан запас резервного топлива (мазута) в соответствии с приказом Минстроя РМЭ от 22.08.2023 № 388 в количестве 2594 т.
- создан достаточный запас угля в количестве 109,4 тонн (норматив по приказу 82,6 т).
- Подобные подготовительные работы направлены на повышение надежности и безопасности тепло- и электроснабжения в осенне-зимний период.
Наша команда делает все возможное, чтобы подготовить ТЭЦ-1 к максимальным нагрузкам в отопительный сезон.
